为什么算力合规不是"选择题",而是"生死题"
2025年至2026年上半年,中国算力产业的监管版图经历了一次密集重构。《生成式人工智能服务管理暂行办法》落地执行,《网络数据安全管理条例》正式施行,算法备案制度从过渡期进入常态化监管——这意味着,今天任何一个算力业务节点,从GPU算力租赁、智算中心建设,到模型部署上线,都已被纳入一张多部门、多层级的监管网络之中。
很多创业者会有一种误解,觉得资质办理是"大企业才需要操心的事",可以先"跑马圈地"再"补票上车"。这个逻辑在当下已经完全站不住脚了。原因很简单:《电信条例》第69条明确规定,未取得IDC许可证擅自从事互联网数据中心业务,通信管理局可以没收违法所得,并处违法所得3倍以上5倍以下罚款,没有违法所得或不足5万元的,处10万元以上100万元以下罚款,情节严重的直接责令停业整顿。换句话说,"无证经营"不是罚点钱的事,而是整个业务可能被叫停的事。
更现实的问题是,合规正在变成"敲门砖"。越来越多的大型企业客户在采购算力服务前,会把"有没有IDC许可证""等保测评做到几级""算法备案完成没有"作为供应商准入的硬性条件——没有这些资质,连投标资格都拿不到,这才是绝大多数中小算力企业最先撞上的一道墙。
算力业务分几类?先看清自己"该办什么证"
在讲具体资质之前,必须先解决一个根源问题:你的业务到底属于哪一类?这个问题不解决,后面所有的资质办理都会走错方向。

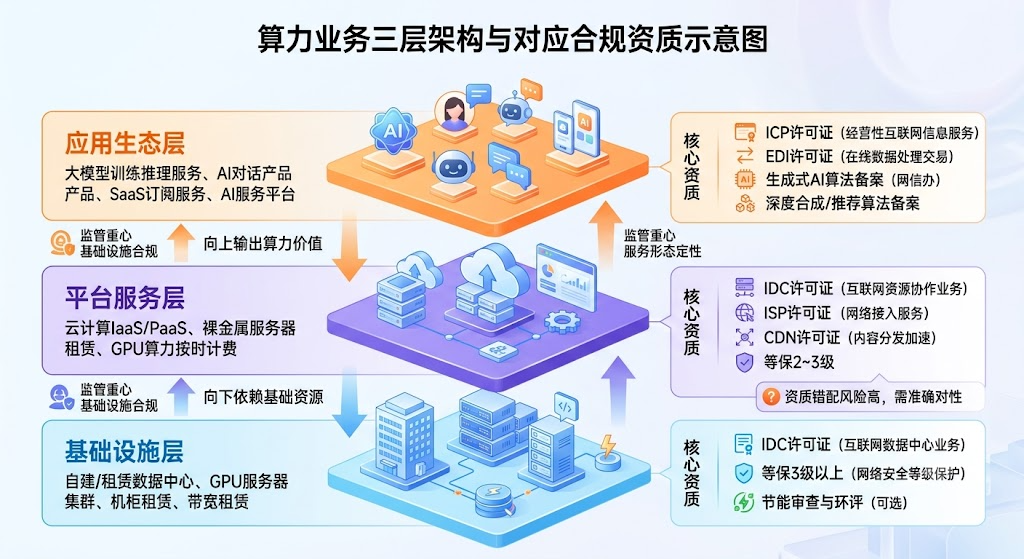

按照技术架构和商业模式,算力业务大致可以拆成三层。
最底层是基础设施层,典型形态是自建或租赁数据中心、部署GPU服务器集群、机柜租赁、带宽租赁——这一层最重资产、重审批,核心资质是IDC许可证。
中间是平台服务层,把物理算力"产品化",典型形态是云计算IaaS/PaaS、裸金属服务器租赁、GPU算力按卡/按时计费——这一层最容易出现资质错配,因为同一家企业可能同时横跨好几种服务模式。
最上层是应用生态层,是算力真正触达终端用户的形态,比如大模型训练推理服务、AI对话产品——这一层的监管重心从"硬件合规"转向了"算法与内容合规"。

实务中最常见的困惑是:"我做GPU算力租赁,到底该办IDC还是ICP?"答案取决于业务模式——如果客户租的是物理服务器(裸金属),按IDC管理;如果客户是通过网页或API调用一个封装好的AI服务(比如在线文生图工具),就可能触发ICP许可证。判断标准不能只靠直觉,而应该基于"服务形态+技术架构+收费方式"三个维度综合定性。如果自己判断不了,建议向省级通信管理局提交书面的《业务分类咨询请示》,拿到明确的行政指导意见后再动手——业务定性错了,后面办的证很可能是"白办"。
这里也是众森企服在接触客户时最先要做的一步:很多企业找到我们时,自己都说不清楚该办哪个证,我们会先帮客户做业务拆解和定性分析,再匹配对应的资质路径,避免走错方向浪费时间和成本。
核心资质逐个拆解:从"要办什么"到"怎么办下来"
一、增值电信业务许可证:算力业务的"身份证"
增值电信业务是算力企业绕不开的第一道门槛,具体需要哪张证,取决于业务形态。
许可证类型 | 业务分类编号 | 适用场景 | 发证机关 | 注册资本要求 |
|---|---|---|---|---|
IDC许可证 | B11 | 机柜/带宽租赁、服务器托管、云计算IaaS | 省内:省通信管理局;跨省:工信部 | 省内≥100万元,跨省≥1000万元 |
ICP许可证 | B25 | SaaS订阅、付费API、AI服务平台收费 | 省通信管理局 | ≥100万元 |
EDI许可证 | B21 | 算力交易撮合平台、在线数据处理交易 | 省通信管理局 | 参照ICP标准 |
ISP许可证 | B13 | 网络接入、带宽代理、专线接入服务 | 省内:省通信管理局;跨省:工信部 | 参照IDC标准 |
CDN许可证 | B12 | 内容分发加速、跨区域数据分发 | 省内:省通信管理局;跨省:工信部 | 参照IDC标准 |
需要特别提醒的是两个常见误区:
- IDC备案不等于IDC许可证——IDC许可证是行政许可,有严格的门槛条件,不是网站备案那种"零门槛"的告知性登记。
- ICP备案不等于ICP许可证——所有在境内提供互联网信息服务的网站都要做ICP备案,但只有"经营性"提供信息服务(即向用户收费)才需要ICP许可证。这一字之差,混淆了就可能意味着企业已经"无证经营"多年而不自知。
IDC许可证的实操办理流程,以最常见的省内IDC许可证(含互联网资源协作服务备注)为例,大致分六步走:
- 材料准备(10-15个工作日):整理营业执照、公司章程、人员社保证明、场地房产证或租赁合同、可行性研究报告、信息安全保障方案等。这一步最容易踩坑的地方,是可行性研究报告"照抄模板"——通信管理局对缺乏实质内容的模板化报告审查越来越严格,建议针对企业实际业务定制撰写。
- 在线提交:通过"电信业务综合管理平台"在线提交全部材料。
- 受理(5个工作日):通信管理局决定是否受理,材料不全会一次性告知需要补正的内容。
- 审查(约20-40个工作日):含材料审查和现场核查两个环节,通信管理局可能会派人到公司经营场所和机房实地核查人员、场地、设施是否与申请材料一致,这是耗时最长的环节。
- 公示(7个工作日):审查通过后在通信管理局网站公示。
- 颁证:公示期满无异议后颁发《增值电信业务经营许可证》。
整个流程走下来大约需要2到3个月,拿到证之后也不是"一劳永逸"——每年1到3月要提交年度报告,企业信息变更(股权、法定代表人、经营范围)须在30日内申请变更登记,许可证有效期5年,到期前90日内要申请续期。
实操中最高频的六类驳回原因分别是:可行性研究报告模板化、社保缴纳单位与申请单位不一致、经营场所使用住宅地址或与工商登记不符、信息安全方案流于形式、股东高管存在信用污点、外资穿透审查不通过。这也是众森在服务客户时会重点前置排查的六个风险点,提前规避比事后补正效率高得多。
二、算法备案:上线前必须迈过的一道坎
算法备案不是一种统一制度,而是根据算法类型分成三套完全不同的规则。
算法类型 | 触发条件 | 备案时限 | 主管部门 |
|---|---|---|---|
推荐算法 | 用算法推送、排序、推荐内容 | 上线后10个工作日内 | 国家网信办 |
深度合成算法 | 用算法生成或编辑文本/图像/音频/视频 | 上线后10个工作日内 | 国家网信办 |
生成式AI算法 | 向境内公众提供生成式AI服务(大模型API、AI对话等) | 上线前必须完成 | 国家网信办 |
这里最容易被忽略的一点是,生成式AI算法备案是"先备案、后上线",而不是像前两种一样可以"边上线边补办"。如果企业做的是大模型训练推理服务,基本上必然会触发生成式AI备案义务,而且必须在产品正式对外提供服务之前完成安全评估和备案,晚一步就是违规上线。
另外一个实操细节是,算法备案不是一次性工作。模型更新、底层架构切换、参数规模扩大都可能触发重新备案或变更备案。建议企业内部建立一张"算法版本-备案状态"的动态对照表,避免模型已经迭代了几个版本,备案信息还停留在最初版本的尴尬局面。
三、网络安全等级保护(等保2.0):不是"要不要做",是"做几级"
对于对外经营的算力平台,问题从来不是"要不要做等保",而是"定几级"以及"多久测评一次"。
平台类型 | 建议等保级别 | 测评频率 |
|---|---|---|
企业内部管理系统(OA/邮件) | 第2级 | 建议每2年一次 |
中小型IDC/算力中心 | 第2~3级 | 第3级需每年一次 |
中型IDC/算力中心(100~1000机柜) | 第3级 | 每年一次 |
大型/超大型数据中心(>1000机柜) | 第3~4级 | 每半年至一年一次 |
服务金融/政务/医疗的算力平台 | 第3~4级 | 每年一次(第4级每半年) |

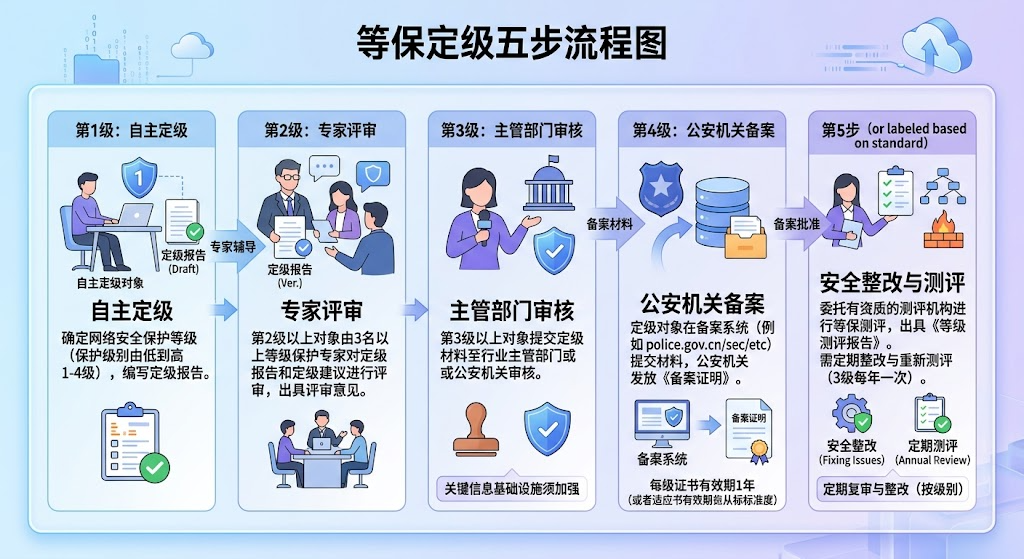

等保备案与测评的实操流程分五步:
- 自主定级:确定定级对象,填写《网络安全等级保护定级报告》。
- 专家评审:第2级以上须邀请3名以上等保专家评审,出具评审意见。
- 主管部门审核:第3级以上须提交行业主管部门或公安机关审核。
- 公安机关备案:通过等保备案系统在线提交材料,取得《备案证明》。
- 安全整改与测评:委托有资质的测评机构进行等级测评,出具《等级测评报告》。

第3级等保需要"每年一次测评",这意味着企业要把这件事纳入年度合规日历——提前3个月启动测评准备,在固定窗口期完成现场测评和整改,在截止日前拿到新一年度的测评报告。第3级单次测评周期会比较长,从签约到出具报告一般需要2到3个月,建议企业提前锁定有资质的测评机构,不要等到临期才开始找。
与等保密切相关的还有密评(商用密码应用安全性评估)——如果平台被认定为关键信息基础设施(CII)或等保达到第3级以上,密评同样是强制性的。比较高效的做法是把等保测评和密评安排在同一时间窗口,材料共用、整改统筹,能有效降低总体合规成本。
容易被忽视但同样致命的两条线
除了牌照本身,还有两个维度经常被企业低估。
数据安全与训练数据来源合法性:如果算力平台涉及AI模型训练,训练数据的来源必须能追溯——客户直供的数据要有客户签署的"数据来源合法性声明",爬虫采集的数据要审查robots.txt和服务条款,使用开源数据集要先看清许可证类型(CC0风险最低,CC BY-NC不可用于商业训练,无许可证默认"保留所有权利"不建议商用)。这一步做不到位,即便牌照齐全,一旦被追溯到训练数据来源不合法,同样会引发处罚风险。
外资股比与穿透审查:增值电信业务的外资股比不得超过50%,而且这里的审查是穿透计算至最终实际控制人的。一个容易被忽视的场景是——纯内资企业拿到IDC许可证后,引入了外资PE/VC的少数股权投资(哪怕只有5%),这时候虽然远未触及50%红线,但任何外资持股都必须申报并做许可证变更登记,不及时申报会影响许可证效力,甚至在续期时被驳回。
资质办理不是孤立事件,而是一条时间链
很多企业最容易犯的错误,是把每个资质当成孤立任务来办,结果发现彼此之间存在时间依赖关系,导致业务上线时间一再延后。
以新建中型智算中心并对外提供算力租赁和AI服务为例,大致的时间规划如下:
阶段 | 时间节点 | 核心事项 |
|---|---|---|
建设前 | 0~6个月 | 用地规划、环评、节能审查等前置审批 |
建设期 | 6~12个月 | 同步启动IDC许可证材料准备、等保定级 |
竣工前 | 12~18个月 | 消防验收、等保现场测评、正式提交IDC许可证申请 |
上线前 | 18~24个月 | 取得IDC许可证与等保备案,核查算法备案触发条件 |
上线后 | 持续 | 每年等保测评、许可证年报、密评(如适用) |
这条时间链里,IDC许可证审查周期是最容易拖后腿的瓶颈节点,加上外资穿透审查可能额外增加1到3个月,建议在规划时间线时至少预留6个月的缓冲。这也是为什么专业机构介入的价值所在——不是简单地"代办一张证",而是帮企业把这些互相牵制的时间节点提前梳理清楚,避免因为某一环节卡顿拖垮整体业务上线计划。
